盐城响水供电:不惧“烤”验 张集变一次设备改造完成

信息来源:plantb2b.com   时间: 2025-07-11  浏览次数:82

转自:扬子晚报

“2号主变送电正常,带负荷检查正确。”7月10日凌晨4时18分,随着35千伏张集变2号主变顺利送电并恢复运行,标志着为期85天的35千伏张集变室外一次设备改造工作圆满完成,全面提升了设备健康水平和运行可靠性,为迎峰度夏期间电网安全稳定运行提供了有力保障。

作为响水县张集地区主要变电站,35千伏张集变于1990年投运,室外一次设备均已运行超过20年,出现多处设备损坏、性能不佳等问题,故障频发,无法满足日益增长的用电需求和设备运行标准。2025年4月,国网响水县供电公司启动35千伏张集变35千伏张集变室外一次设备改造工作,此次改造工作涉及设备规模大、作业风险高、操作链条长,是建站34年来的最大规模改造工程,包含35千伏单母线分段结构优化、1号主变增容改造、老旧隔离开关、所变、避雷器更换以及断路器利旧修理等任务,仅土建部分就需拆除并新建设备及构架基础50余基。

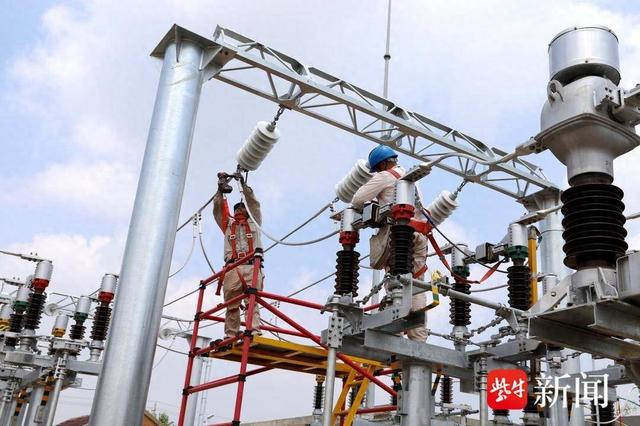

7月9日,国网响水县供电公司输变电运检中心员工在35千伏张集变35千伏母联3102隔离开关设备上进行设备连接线搭接工作,为35千伏张集变一次设备改造工作投运做准备。

为确保改造工作顺利实施,国网响水县供电公司输变电运检中心提前部署,组织运维、检修、调度等多专业协同联动,细化改造方案,优化停电计划,落实风险防控措施。改造期间,该公司挑选青年骨干担任项目技术员、项目经理进行现场历练,全面提升员工施工技术水平与项目管理经验,组织骨干党员、技术能手建立“公司统筹+部门主责+班组落实”三级联动体系,严格履行到岗到位工作制度,落实安全责任清单,班组严格执行标准化作业流程,通过“周汇报+日管控”机制,形成“任务认领+成效汇报”闭环管理,严格把控设备质量、安装工艺规范,及时发现并督促解决了各阶段的15项问题。

本次改造工作还涉及断路器隐患处理等例行检修等项目实施,现场作业人员全面梳理检修范围内的缺陷和隐患,结合例行改造工作全面消缺检查,并对附属设备进行清扫维护,确保以最佳状态投入运行。运维人员严把验收关,按照设备验收工艺标准进行验收,按质按量完成保护校验、传动试验等关键见证环节,确保设备“零缺陷”投入运行。
